Seven Suns Development завершает монтаж внутридомовых коммуникаций и продолжает установку витражей на корпусах 2-й очереди квартала «Светлый мир «О’Юность…».

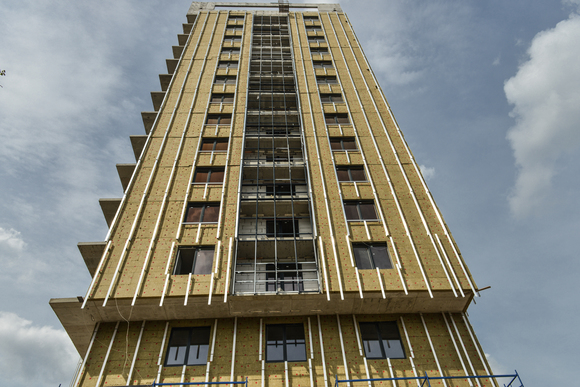

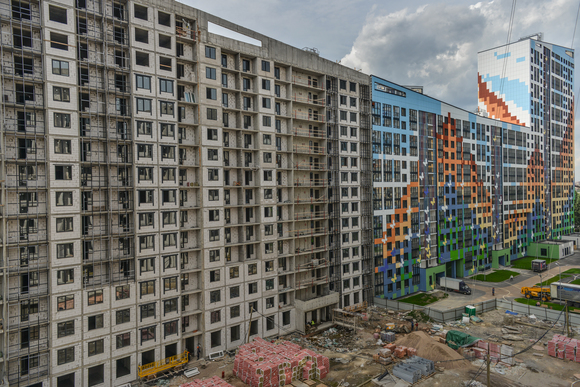

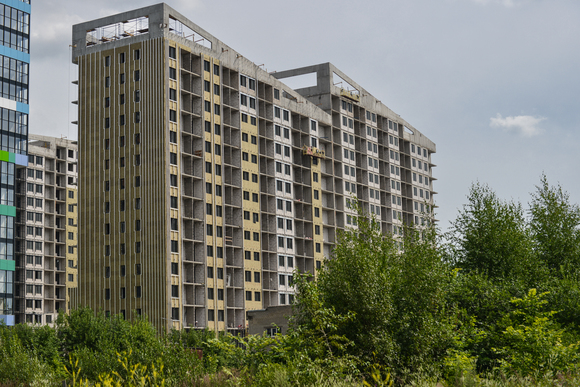

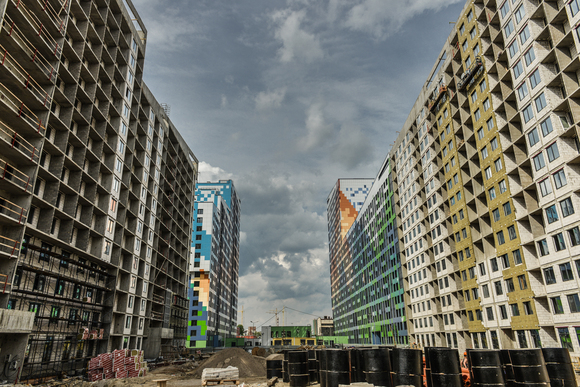

По состоянию на 17 августа монтаж навесных фасадов и витражей в 5, 6, 7 и 8 корпусах произведены на 60% и 63%, соответственно. Кровельные работы - на 96%. В зданиях полностью выполнена стяжка полов и активно ведется отделка стен. Готовность монолитного каркаса, железобетонных конструкций, наружных и внутренних стен, а также оконных заполнений составляет 100%.

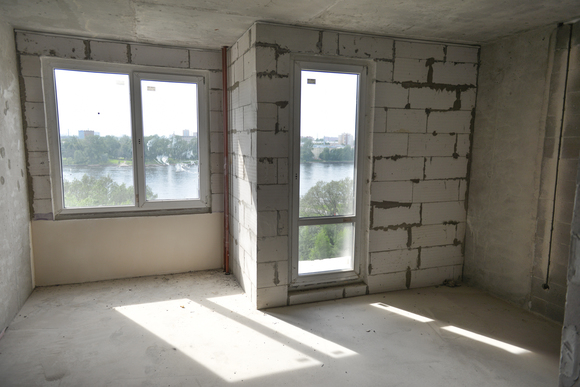

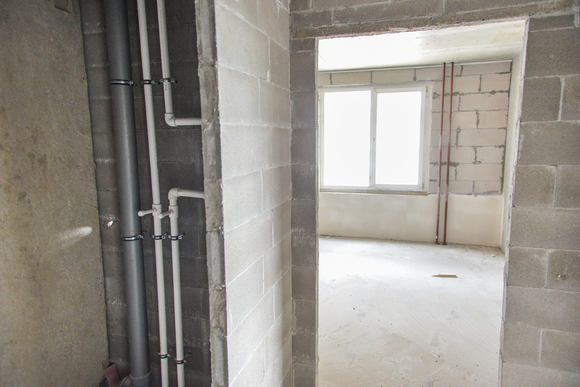

Во всех корпусах окончен монтаж ливневой и хозяйственно-бытовой канализации, а также трубопроводов холодного водоснабжения. Установка систем теплоснабжения и вентиляции выполнена на 85%. Готовность элементов электроснабжения и электроосвещения превышает 50%. Активно ведется монтаж слаботочных сетей. В домах полностью построены системы дымоудаления и ведется установка лифтового оборудования.
2 очередь квартала «Светлый мир «О’Юность…» будет введена в эксплуатацию в IV квартале 2017 года.
